优秀项目 丨杭政储出【2021】52号地块项目(晓月映翠)

项目名称|杭政储出【2021】52号地块项目(晓月映翠)
建设单位|杭州浙怡置业有限公司(绿城、华润)
设计单位|浙江筑外建筑设计有限公司
监理单位|浙江天成项目管理有限公司
施工单位|浙江坤兴建设集团有限公司
项目背景

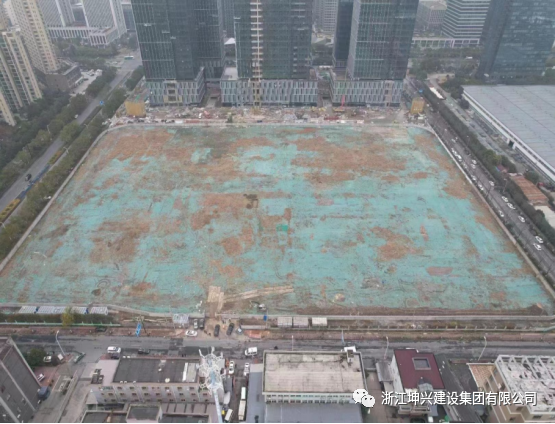

杭政储出【2021】52号地块项目(晓月映翠)位于杭州市滨江区长河路以东,绿香街以南,聚才路以西,规划支路以南,总建筑面积为158742.5平方米 ,地下(局部地下二层)建筑面积45550平方米,地上高层,地上建筑面积113192.5平方米。
项目工程内容包括了桩基、土建、安装、精装修、室外附属、弱电、幕墙、门窗、消防、钢结构、材料设备等由发包人提供的施工图纸范围内的所有内容。
项目进度

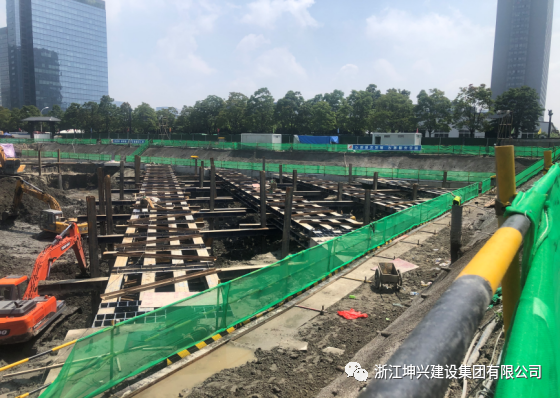

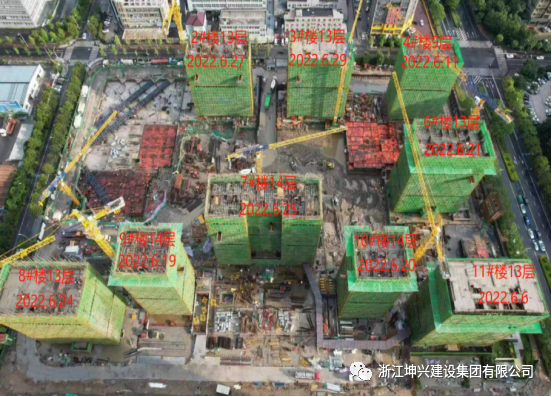

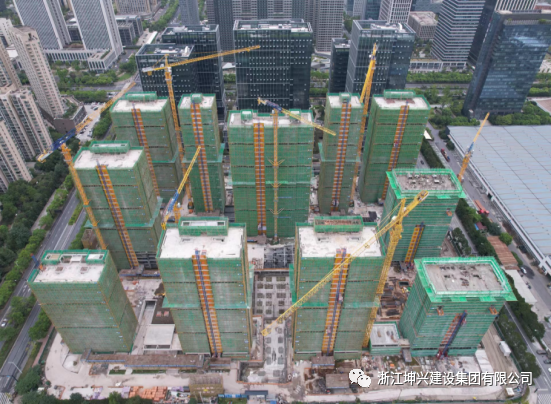

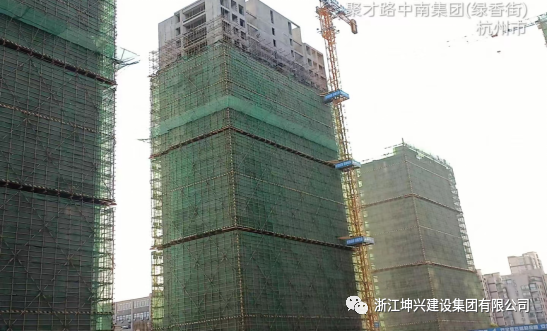

杭政储出【2021】52号地块项目(晓月映翠)整体进度较快,2022年2月23日正式开始施工,3月8日正式开始出土,4月30日首开全部到达±0.00,6月29日首开全部到达销售楼层,9月13日二开全部到达销售楼层,10月27日首开楼栋基础验收完成,10月30日全部楼栋封顶大吉,11月4日首开楼栋主体验收完成,12月17日3#楼首栋外架开始拆除。








截止2023年6月1日,项目进度:1-11#楼主体结构结顶,砌体结顶;1-11#楼粉刷完成95%,屋面完成95%,外架拆除完成;1-11#楼主楼以上已全部移交给精装修、幕墙单位;1-11#楼人货梯全部拆除完成,7台塔吊全部拆除完成;地下室粉刷砌体完成98%,粉刷完成95%,腻子完成90%。


现场管控

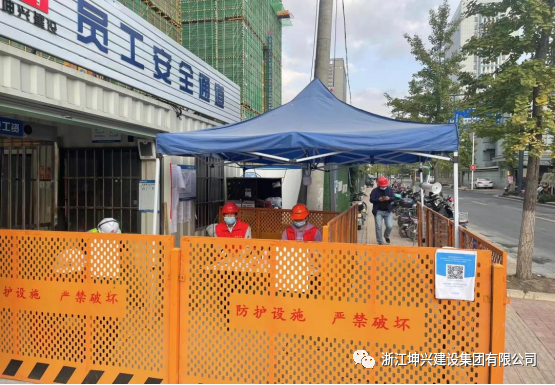

杭政储出【2021】52号地块项目(晓月映翠)在“百日攻坚”及“二十大”检查期间,非常重视施工现场门岗防疫管控,组成了由1名监理单位和1名施工单位专职防疫人员,轮岗进行值班。上班高峰期时,增加管理人员进行门岗管控,要求每一位员工“出示3天内健康码→扫工地码→实名制登记”后,从主大门员工道闸通道内排队进入施工现场,严禁任何人从其余入口进出,该举措得到了市监督总站的认可。




同时,我司还派遣人员对施工现场进行巡检,对危大方案及资料、现场机械设备和生活区大功率电器进行了详细检查,以确保安全生产责任落实到每一个岗位、每一道工序、每一个监管责任人。

智慧管控

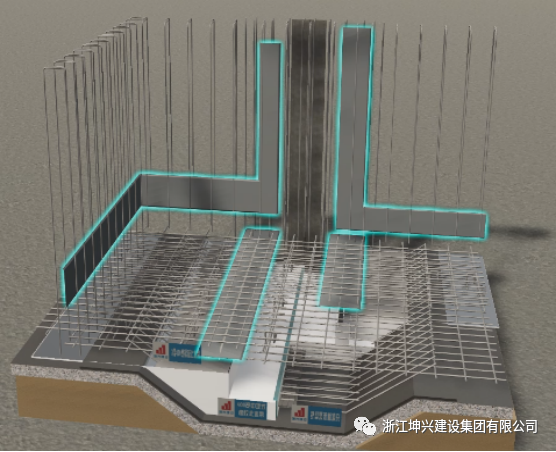

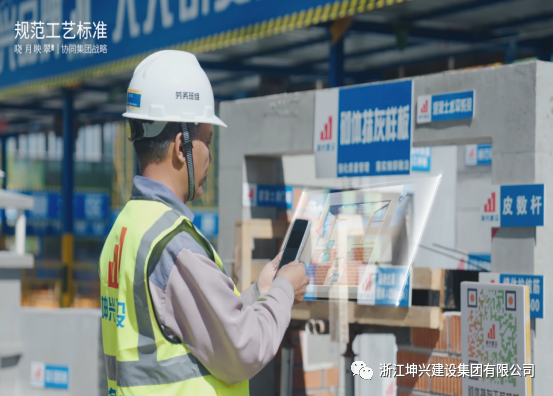

杭政储出【2021】52号地块项目(晓月映翠)是首个采用数字化工艺工法样板,并将工艺模型纳入绿城中国库内的项目。其基本工序为“施工工艺确定→工艺样板模型制作→模型效果呈现→动画模型制作→智慧云平台储存→现场实地模型展示→现场工艺交底”。首先通过建模、视频动画等将施工模型转化为“二维码”形式,使之更加便捷、直观,并且该系统可以重复使用,实现具体部位实地交底,有效降低了施工交底的成本,且采用数字化工艺样板,提前进行视频及模型交底,有效解决了前期因场地紧张而带来的烦恼。施工人员也更加容易接受这一交底形式,有效提高了施工人员的施工质量意识。

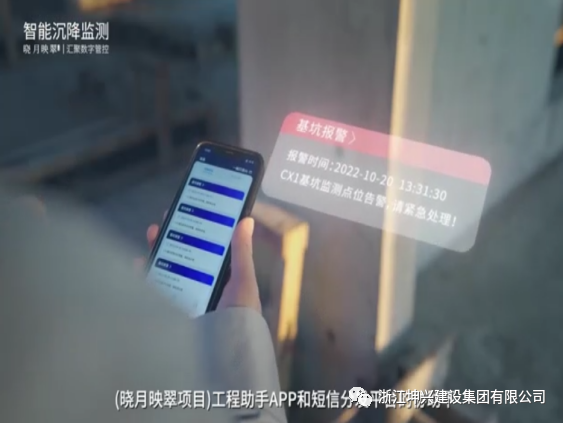

另外,该项目还是首个采用电子基坑检测系统的项目,在面对基坑危大工程时,基坑电子监测会进行实时数据采集,并将数据实时传输至“集团智慧平台、项目数据平台、设备管理平台、质监站集控平台”,以加强前线的管控。如果现场出现基坑倾斜,项目管理层也将在第一时间收到短信并采取措施,此举大大降低了基坑坍塌的风险。
2022年11月25日,首个绿城集团式“绿城中国数字化工程管理与产业化技术应用观摩日”在杭政储出【2021】52号地块项目(晓月映翠)召开,这是绿城集团对项目数字化智慧管控的认可,这也为未来数字化工地建设奠定了基础。











实际响应

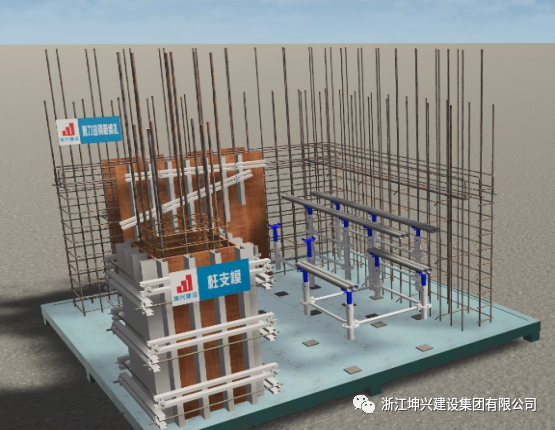

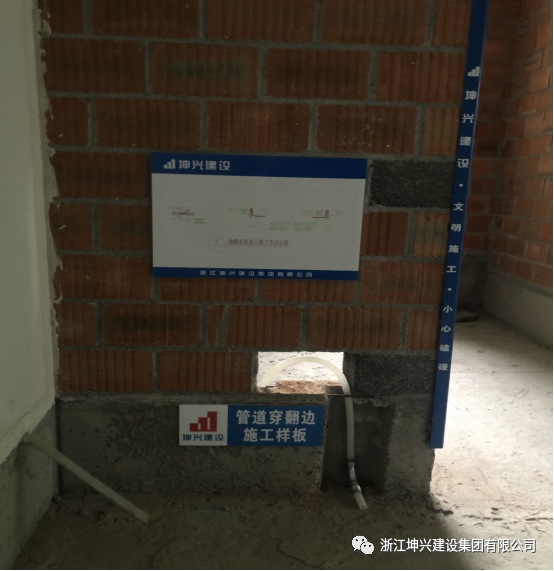

杭政储出【2021】52号地块项目(晓月映翠)出现的创新工艺——地暖管道穿翻边留设凹槽设计,通过二次结构翻边放样,将厨房、卫生间等需要埋设地暖管的位置,提前将其结构进行预留凹槽,有效降低了管道穿翻边,后期存在的渗漏水风险。
该创新施工节点已成为绿城中国首个管道穿翻边工艺工法,现已得到绿城中国高度认可,并已积极向其它项目进行推广。


正是因为所有坤兴人勤勤恳恳、兢兢业业,将巨大的热情和精力都奉献给企业,才有这一个个优秀项目。未来,希望大家能朝着指引的方向,继续凝聚力量,牢记奋斗目标。抓住机遇、乘势而上、苦干实干。这样我们的精神灯塔会更加明亮!我们的前进步履会更加铿锵!我们的奋斗姿态会更加一往无前!
